1月25日,歷經15天的連續奮戰,趙石畔煤電成功處置廠外取水泵船重大冰凌險情,檢修人員在極寒中爭分奪秒,用行動詮釋能源保供擔當。

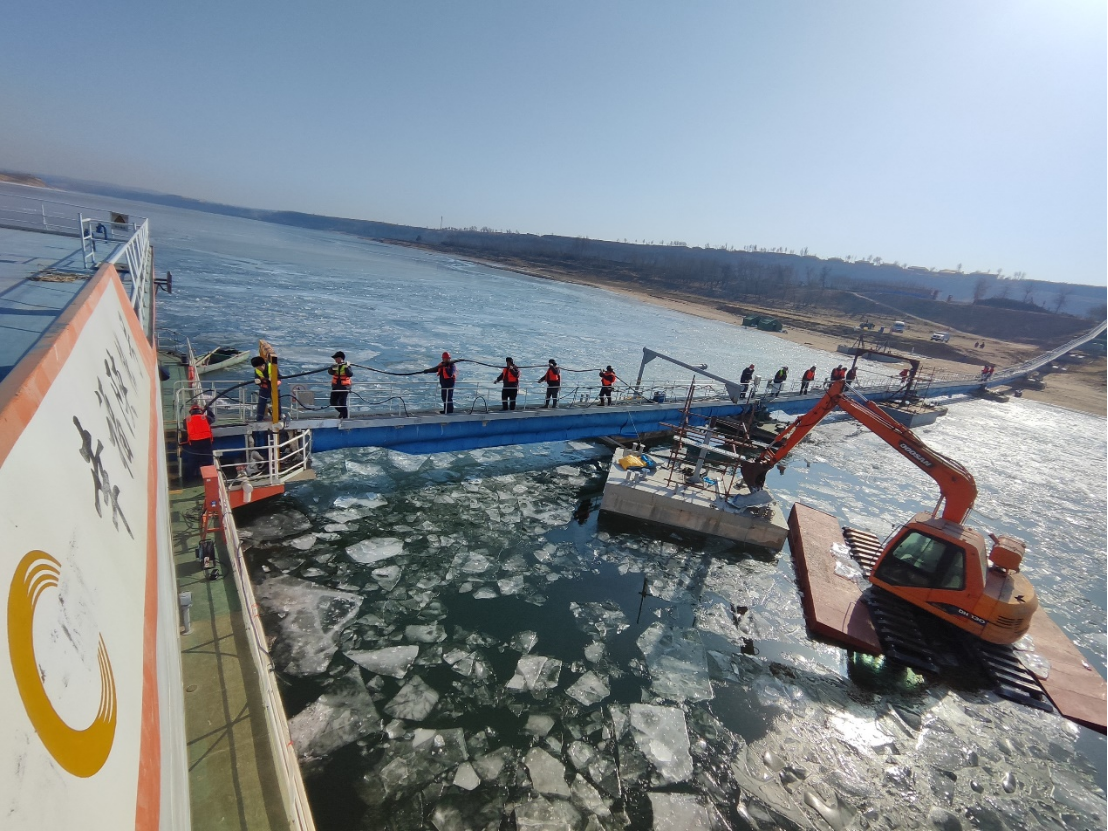

1月9日,趙石畔煤電廠外取水泵船受冰凌碰撞沖擊發生位移,錨泊系統受損,輸水管線折彎脫開,機組供水安全面臨嚴峻考驗。低溫嚴寒疊加持續流冰,不僅給搶修作業帶來極大挑戰,更存在設備二次沖擊損壞的高風險。該公司第一時間啟動冰期供水應急處置預案,明確“先防二次沖擊、再抓搶修恢復、全程防寒防凍”作業要求,迅速集結檢修、運維、技術等多崗位骨干力量,組建應急搶修突擊隊。搶修人員無懼嚴寒,毅然奔赴庫區現場,火速鋪開搶修工作,用堅守扛起保供重任。
20日,大寒節氣,陜北氣溫驟降至-18℃。搶修現場寒風如刀,滴水成冰。檢修隊員們的雙手在風中片刻麻木,設備因低溫頻繁“罷工”。在最關鍵的錨泊系統加固作業中,隊員們頂著刺骨寒風,持續奮戰8小時,徒手固定纜繩、精準定位錨點,用近乎凍僵的雙手,為泵船系上“安全纜”,從源頭上排除二次風險,為后續搶修筑牢安全基礎。
為搶在冰情加劇前完成搶修,全體檢修人員連續奮戰,切割焊接、監測冰情、動態調整方案,在嚴寒中連續奮戰15天,取水泵船成功復位,錨泊系統加固完成,折彎輸水管線全部更換試壓合格,防寒防凍與防二次沖擊措施落實到位,取水泵船恢復正常運行,電廠機組供水安全得到全面保障。
