11月10日,延安熱電2x350MW機組工程項目#3主變壓器通過采用“軌道法”精準就位,330kVGIS出線門型構架主體安裝完成,標志著電氣設備安裝關鍵節點順利完成。

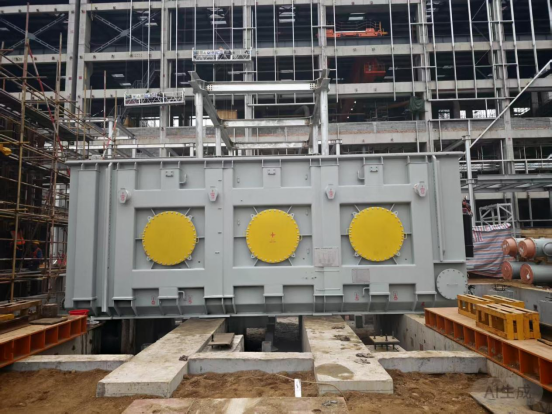

主變壓器為三相雙線圈銅繞組無勵磁調壓油浸式變壓器,器身重量為195t,運輸狀態下(充氣)總重量為230t。由于設備體積龐大、重量巨大,且現場作業空間受限,傳統吊裝方式的操作難度與安全風險較高,經現場安裝項目部綜合評估,決定采用“軌道平移法”進行就位,有效規避高空吊裝風險,提升了作業安全性與精準度。
施工前,現場項目部專業人員對軌道基礎、軌距、水平度及承載能力進行了嚴格測量與加固,確保軌道系統穩定可靠。同時,采用多點同步頂推技術,實時監測行進速度與設備狀態,防止傾斜或卡阻。整個滑行過程平穩有序,主變沿軌道緩緩前行,全程無劇烈震動或位移偏差,就位后,經測量校核,設備中心線、高程及水平度均符合設計規范要求,誤差控制在±3mm以內,達到安裝質量要求。

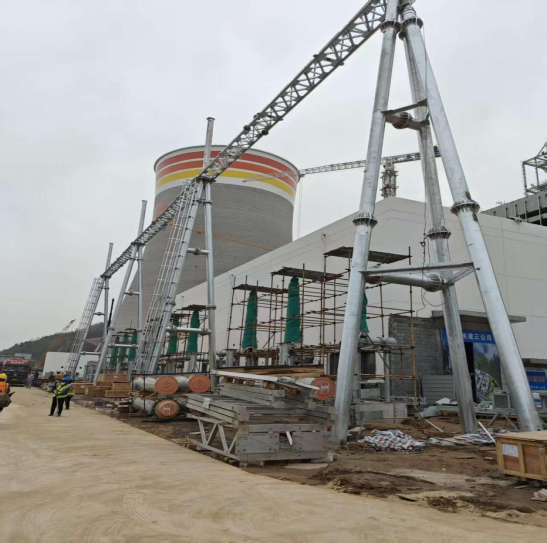

與此同時,GIS出線系統作為連接GIS主設備與外部輸電線路的“橋梁”,其安裝精度直接關系到電網運行的穩定性。此次完成的出線門型構架,承擔著將GIS設備輸出的電力輸送至國網330千伏輸電線路的重要功能,是工程的核心節點之一。安裝過程中,施工人員克服了現場狹窄、交叉作業多等困難:門型構架采用“分段吊裝+實時校準”方式,經過3天連續作業,GIS出線門型構架主體全部安裝就位。

330kV升壓站系統是延安熱電二期2x350MW機組項目的關鍵電力樞紐。主變壓器、GIS出線門型構架作為升壓站的核心設備,其順利安裝就位為后續設備高壓試驗、保護調試及整體投運奠定了堅實基礎。接下來,延安熱電將有序推進二次接線、設備試驗及系統聯調工作,嚴格把控質量關與安全關,確保關鍵里程碑節點“廠用電受電”一次成功。
